कास्कीमा बन्यो सबैभन्दा ठूलो सुपर मादी जलविद्युत् आयोजना,विजुली राष्ट्रिय प्रसारणमा जोडियो

हिमाली आवाज । कास्कीको मादी गाउँपालिका वडा नं १ र २ मा निर्मित सुपर मादी जलविद्युत् आयोजनाबाट उत्पादित विद्युत् राष्ट्रिय प्रसारण लाइनमा जडान गरिएको छ ।

कूल ४४ मेगावाटको जलविद्युत् आयोजनाको निमार्ण सम्पन्न गरी आन्तरिक परीक्षण भई आयोजनास्थलबाट १९ किलोमिटर दूरीमा रहेको लेखनाथ सवस्टेशनमा जडान गरिएको कार्यकारी अध्यक्ष पुष्पज्योति ढुङ्गानाले जानकारी दिनुभयो ।

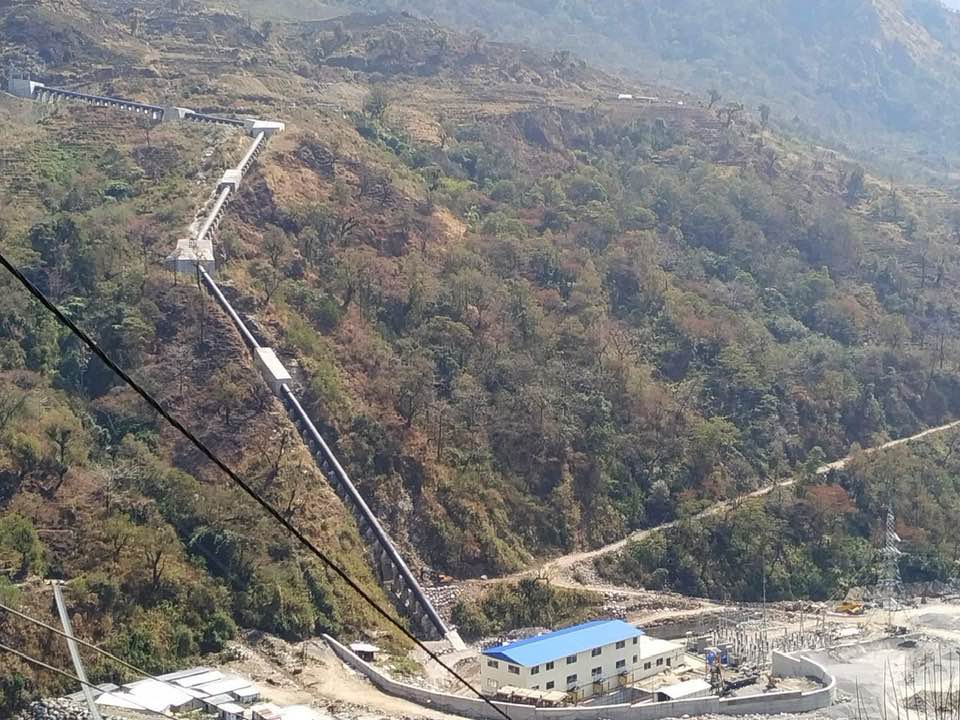

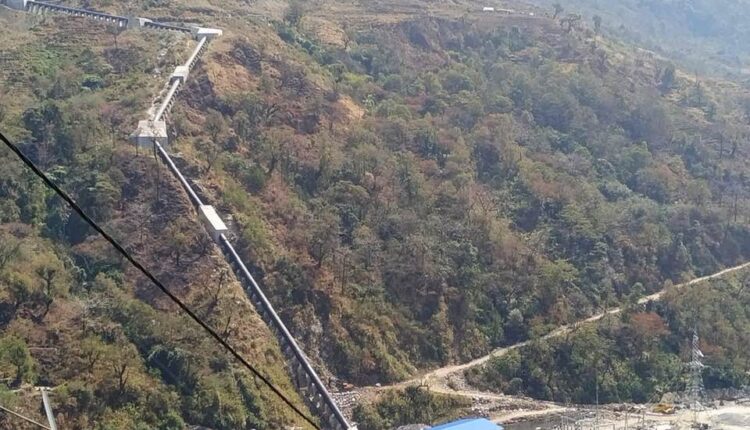

उहाँका अनुसार आयोजनाको बाँध, सुरुङमार्ग, विद्युत् गृहलगायत सम्पूर्ण क्षेत्रको काम सम्पन्न भइसकेको छ । आयोजना निर्माणमा रू ८ अर्ब ७० करोड खर्च भएको अध्यक्ष ढुङ्गानाले बताउनुभयो । विसं २०७५ मङ्सिरदेखि निर्माण थालेको बताउँदै उनले २०७८ चैतदेखि विद्युत् उत्पादन गर्ने लक्ष्य राखिए पनि कोरोना महामारी तथा २०७८ असार १ मा मादी खोलामा आएको बाढीलगायत कारणले केही समय ढिलो भएको उल्लेख गर्नुभयो ।

सुरुमा रू ७ अर्ब ४७ करोड लागत भनिए पनि बाढी प्रकोप, बैंकको ब्याजदरमा आएको परिवर्तन, अर्थतन्त्रमा देखिएको तरलतालगायत कारणले उक्त लागत बढ्न गएको आयोजनाले जनाएको छ । आयोजनाका अनुसार बाढीका कारण रू १ अर्बभन्दा बढी नोक्सानी भएको छ । मुख्य सुरुङको लम्बाइ करिब छ किलोमिटर रहेको र कमजोर भौगोलिक अवस्थाका कारण करिब आठ सय मिटर पेनस्टक पाइप सुरुङभित्र जडान गर्दा करिब २५ करोड लागत थपिएको जनाइएको छ ।

आयोजनाका लागि रू दुई अर्ब १० करोड शेयर पुँजी रहेको छ । बाँकी सानिमा विकास बैंकको अगुवाइमा राष्ट्रिय वाणिज्य बैंक, कुमारी बैंक, कृषि विकास बैंक, एभरेष्ट बैंक, प्रभु बैंक र हाइड्रोइलेक्ट्रिसिटी इन्भेष्टमेन्ट एण्ड डेभलपमेन्ट कं लि।को लगानी रहेको अध्यक्ष ढुङ्गानाले जानकारी दिनुभयो ।

वार्षिक २४२ दशमलव ६५ गिगावाट घन्टा बिजुली उत्पादन हुने आयोजनाको सुपर मादी हाइड्रो पावर लिमिटेड प्रवद्र्धक एवं सिभिल ठेकेदार फेवा कन्ट्रक्सन प्रालि, हाइड्रो मेकानिकल ठेकेदार माछापुच्छ«े मेटल एण्ड मेसिनरी प्रालि र इलेक्ट्रो मेकानिकल ठेकेदार एशिया प्यासिफिक पावर टेक प्रालि र परामर्शदाता सानिमा हाइड्रो एण्ड इञ्जिनियरिङ कम्पनी रहेका छन् ।

Comments
Loading...
